Wer Starkstrom‑ oder Schwachstromanlagen erstellt oder ändert, benötigt gemäss Art. 16 EleG eine Plangenehmigung. Das Verfahren wird durch das Eidgenössische Starkstrominspektorat (ESTI) geführt und unterscheidet zwischen einem ordentlichen und einem vereinfachten Ablauf.
Unter die Plangenehmigungspflicht fallen gemäss VPeA unter anderem:
- Hochspannungsanlagen
- Energieerzeugungsanlagen über 30 kVA, sofern sie mit einem Verteilnetz verbunden sind
- Schwachstromanlagen, soweit sie nach Schwachstromverordnung genehmigungspflichtig sind

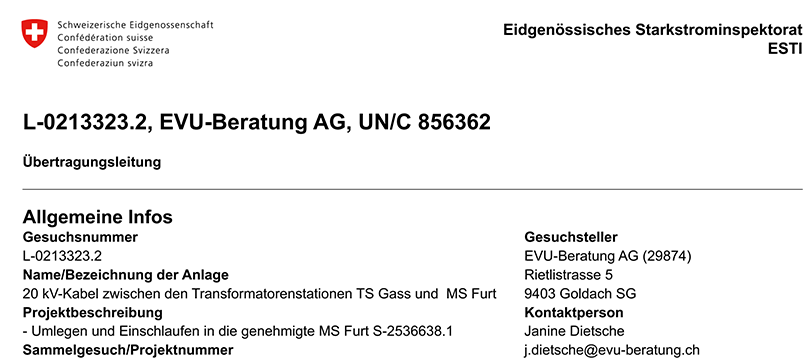

Seit der Einführung des digitalen Netzbetreiberportals hat die EVU‑Beratung AG bereits 783 Plangenehmigungsgesuche eingereicht:
- 341 Gesuche für Übertragungsleitungen
- 452 Gesuche für Trafostationen
Die digitale Abwicklung zeigt rückblickend, dass die Verfahren und Abläufe zwischen Netzbetreibern, Behörden und ESTI heute deutlich effizienter, transparenter und schneller funktionieren. Ein wichtiger Schritt für ein effizienter Netzausbau, sichere und Energieversorgung.

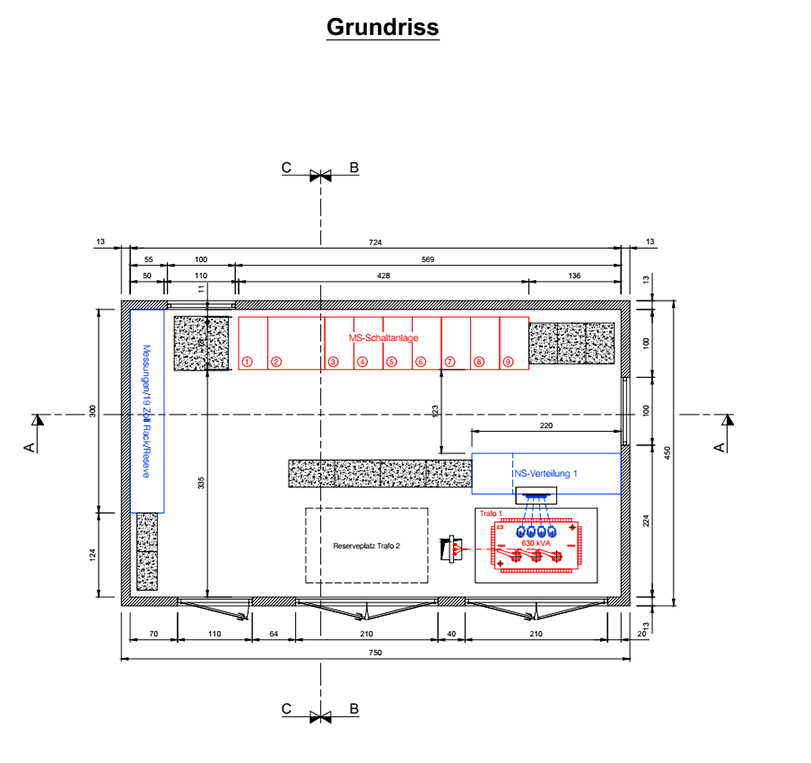

Der Batteriespeicher in Urnäsch ging im Sommer 2026 in Betrieb, verfügt über eine Leistung von 8 Megawatt und eine Kapazität von 25 Megawattstunden, damit ist er aktuell die stärkste Batterie im Appenzellerland.
Ein Speicher dieser Grössenordnung benötigt einen leistungsfähigen Netzanschluss, um hohe Leistungen sicher aufnehmen und abgeben zu können. Der Speicher wird künftig dazu beitragen, das Stromnetz zu stabilisieren und erneuerbare Energien effizient zu nutzen. Durch seine mehrdimensionalen Anwendungen, Speicherung überschüssiger PV‑Energie, Spitzenkappung, Bereitstellung von Systemdienstleistungen, leistet das Projekt einen wichtigen Beitrag zur Energiesicherheit und zur Integration erneuerbarer Energien in die regionale Versorgung.
Für uns als Fachplaner Netzanschluss ist dieses Projekt besonders spannend. Es zeigt, wie schnell und effizient solche Anlagen realisiert werden können, wenn Behörden, Planer und Betriebsinhaber eng zusammenarbeiten. Im Rahmen des Projekts durften wir zudem verschiedene ESTI‑Gesuche mit den erforderlichen Plandaten erstellen. Wir bedanken uns für die sehr gute Zusammenarbeit.

Wir freuen uns, mit Frau Angela Küng eine neue Mitarbeiterin bei der EVU-Beratung AG begrüssen zu dürfen. Angela Küng unterstützt die EVU-Beratung AG in den Bereichen Personalwesen, Rechnungswesen sowie allgemeine Administration. Angela Küng bringt mit ihrer Erfahrung in allen Bereichen optimales Fachwissen mit.
Nadine Fäh verlässt unsere Unternehmung per 31. Juli 2026 und beginnt eine neue Herausforderung. Wir wünschen ihr für die Zukunft alles Gute und bedanken uns für die sehr gute Zusammenarbeit in den letzten Jahren.
Regulierung, NOVA Prinzip
Neue ElCom-Vorgaben: Netzplanung nach NOVA gewinnt an Bedeutung
Die ElCom hat am 2. Juli 2026 die Mitteilung «Rahmenbedingungen für NOVA-Prinzip und netzdienliche Flexibilitätsnutzung bei PV-Anlagen» veröffentlicht. Für Verteilnetzbetreiber entstehen daraus neue Anforderungen, gleichzeitig aber auch Chancen für eine wirtschaftlichere Integration von Photovoltaikanlagen.
Die zentrale Zielsetzung: Weitere PV-Anlagen sollen in die Verteilnetze integriert werden können, ohne das Netz für selten auftretende Leistungsspitzen unnötig auszubauen.
NOVA: Optimieren vor Verstärken und Ausbauen
Das NOVA-Prinzip – Netzoptimierung vor Netzverstärkung vor Netzausbau – wird weiter gestärkt. Die Flexibilitätsnutzung ist neu ausdrücklich in die Netzoptimierung einzubeziehen. Dazu gehört insbesondere die garantierte Abregelung von bis zu 3 % der Jahresproduktion. Flexibilität soll dort eingesetzt werden, wo sie Netzausbau vermeiden oder verschieben und die Netzkosten reduzieren kann.
Damit verändert sich auch die bisherige «Worst-Case»-Betrachtung, bei der von einer gleichzeitigen maximalen Einspeisung aller PV-Anlagen ausgegangen wird. Künftig sollen die tatsächlichen und zu erwartenden Stromflüsse stärker berücksichtigt werden. Da PV-Anlagen nur selten gleichzeitig ihre volle Leistung einspeisen, kann eine gezielte Leistungsbegrenzung die notwendige Netzkapazität und damit die Netzkosten deutlich reduzieren – bei vergleichsweise geringen Energieverlusten.
Neue Prüfpflicht für Netzbetreiber
Die freie Netzkapazität darf nicht mehr allein anhand der installierten Leistung beurteilt werden. Jeder VNB hat mindestens eine Netzsimulation auf Basis des erwarteten Verbrauchs und der erwarteten Einspeisung durchzuführen. Dabei ist die garantierte Abregelung einzubeziehen.
Die Ergebnisse sind mit den vorhandenen 15-Minuten-Lastgangwerten der intelligenten Messsysteme abzugleichen und bei wesentlichen Veränderungen zu aktualisieren. Ohne diesen Abgleich ist bei der Berechnung der freien Netzkapazität zusätzlich ein Abzug von 30 % der installierten Modulleistung vorzunehmen. Anschliessend ist zu prüfen, ob eine Netzoptimierung – insbesondere durch Flexibilitätsnutzung – gegenüber einer Netzverstärkung oder einem Netzausbau die technisch und wirtschaftlich bessere Lösung darstellt.
Wirtschaftlichkeit ist entscheidend
Bei einer vertraglichen Abregelung müssen die vermiedenen Netzkosten mittels Netzsimulation nachgewiesen und den Kosten der Flexibilitätslösung gegenübergestellt werden. Die Vergütung an den Produzenten muss mindestens 20 % unter den vermiedenen Netzkosten liegen, damit sie anrechenbar ist. Zudem sind die Vorgaben zur Diskriminierungsfreiheit, Vertragsgestaltung und Entflechtung von Netz und Energie einzuhalten.
Erfahrung in Netzplanung und Netzsimulation
Die EVU Beratung AG plant Verteilnetze bereits seit mehreren Jahren nach dem NOVA-Prinzip. Mit NEPLAN, unserer Erfahrung in der Netzplanung und inzwischen mehr als 15 digitalen Netzzwillingen können wir Netzbetreiber bei der Umsetzung der neuen Anforderungen praxisnah unterstützen.
Unsere Leistungen umfassen insbesondere:
- Netzsimulation und Ermittlung der verfügbaren Netzkapazität,
- Analyse des zukünftigen PV-Zubaus und Einbezug realer Messdaten,
- Vergleich von Flexibilitätsmassnahmen mit Netzverstärkung und Netzausbau,
- Berechnung der vermiedenen Netzkosten und Ertragsverluste,
- Unterstützung bei Vertrags- und Vergütungsmodellen.
- Zielnetzplanung
Gerade in ländlichen Verteilnetzen besteht erhebliches Potenzial: Vorhandene Netzkapazitäten können besser genutzt, Investitionen vermieden oder verschoben und gleichzeitig weitere PV-Anlagen in das bestehende Netz integriert werden.
Unser Grundsatz: So viel Netz wie nötig so viel Optimierung wie sinnvoll.

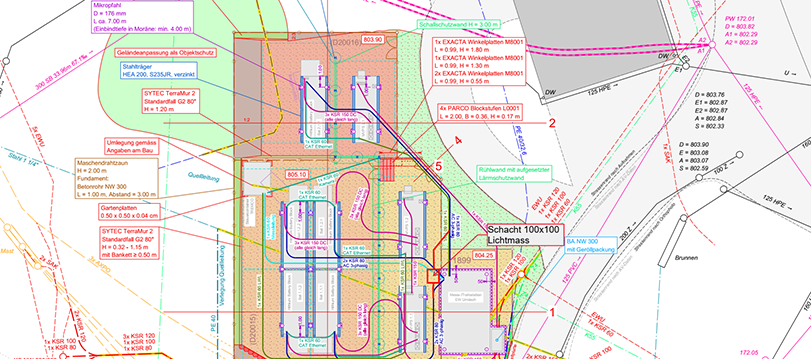

Auf einer grossflächigen Freifläche wurde eine Photovoltaikanlage (PVA) mit einer maximalen Netzeinspeiseleistung von 2'897 kWp und einer Gesamtfläche von rund 12'134 m² realisiert. Die Anlage leistet einen wichtigen Beitrag zur Versorgung mit erneuerbarer Energie in der Region und produziert jährlich rund 3'192'700 kWh.Für die Abnahme dieser elektrischen Energie ist ein leistungsfähiges und sicheres Versorgungsnetz erforderlich. Im Rahmen dieses Projekts durften wir im Auftrag des Swiss Solar City die notwendige Trafostation, die elektrischen Verteilanlagen sowie die zugehörige Netzanschlussleitung planen, realisieren und fristgerecht in Betrieb nehmen.
Die Anlage zeigt eindrücklich, wie moderne Freiflächen Photovoltaik mit einem professionell ausgelegten Netzanschluss kombiniert werden kann, um eine hohe Einspeiseleistung sicher und stabil in das Verteilnetz zu integrieren.
Wir bedanken uns für das sehr interessante Projekt und freuen uns, Sie auch künftig im Bereich Netzdienstleistungen, Netzanschlussplanung und Integration erneuerbarer Energien unterstützen zu dürfen.
